Идем в графике. Как в Дзержинске продвигается подготовка к областным «Дожинкам-2026»

Идем в графике. Как в Дзержинске продвигается подготовка к областным «Дожинкам-2026»

Три с половиной месяца осталось до главного областного праздника тружеников села, который пройдет в Дзержинске. Ориентировочную дату – 19 сентября – на минувшем штабе озвучил председатель Миноблисполкома Алексей Кушнаренко. О том, как продвигается реализация запланированных мероприятий, нам рассказал заместитель председателя Дзержинского райисполкома Александр Пищик.

Сети водоснабжения и водоотведения

Для обеспечения жителей города Дзержинска качественным водоснабжением выполняются работы по капитальному ремонту сетей на центральных улицах города и ремонт самотечной канализации на улицах Карла Маркса и Минской. В связи с вынужденной заменой генподрядчика срок окончания строительства по объекту смещается на 30 июня. Однако работы ведутся со смежными подрядчиками, поэтому все будет завершено вовремя.

Уличное освещение и реконструкция электросетей

Реконструкция систем уличного освещения проводится на Минской, Чкалова, Карла Маркса и Фоминых. Благоустройство ряда улиц уже на финальном этапе, процесс идет в установленном графике. Так, земляные работы выполнены на 90%, параллельно ведутся работы по монтажу опор освещения.

В рамках реконструкции сетей электроснабжения в Дзержинске проложено 80% кабеля, завершен монтаж фундаментов, ведутся работы по установке стоек освещения.

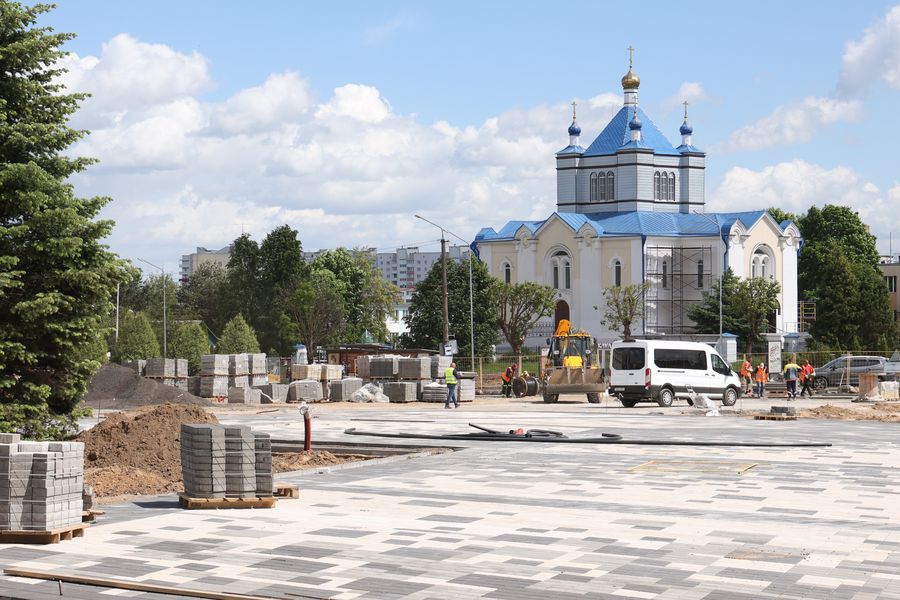

Центральная площадь

Объем выполненных работ на центральной площади города на 27 мая составлял 38%. Уже хорошо просматривается завершенный участок в виде колоса. Курирует работы «Минскоблдорстрой». Отставания от графика здесь также не предвидится.

Городской парк и старая площадь

Дзержинское домостроительное управление выполняет работы по текущему ремонту городского парка в квадрате улиц 2-я Ленинская, Ленинградская и непосредственно площади. Объем выполненных работ – 25%. Сомнений, что объект будет сдан в срок (31 июля), у оргкомитета не возникает.

Объем выполненных работ на так называемой старой площади в центре Дзержинске – 30%. Приступили к работам по прокладке трубопроводов для установки будущего фонтана. Заказчиком произведена процедура закупки всего необходимого оборудования. Строительно-монтажные работы здесь планируется завершить к концу июля.

Ремонт жилфонда

К празднику город преобразится: текущий ремонт жилфонда запланирован в 34 домах. Будут произведены окраска фасадов, ремонт цоколей и ограждений. На некоторых объектах займутся ремонтом кровли и водосточной системы. К настоящему времени полностью завершены семь объектов, и отставания от графика по этому направлению не прослеживается.

Капитальный ремонт затронет три дома непосредственно в зоне проведения праздника. Все работы планируется завершить до 1 сентября

Заборы и остановки

В индивидуальном жилфонде заменено порядка 3,5 км ограждений, находящихся в коммунальной собственности города. Остаются лишь точечные замены (около 1,5 км). Объекты будут благоустроены до 31 июля.

Аналогичная ситуация с обновлением остановочных пунктов. Все подлежащие замене уже демонтированы. В первой декаде июня ожидается поставка первых остановочных павильонов и, соответственно, их монтаж.

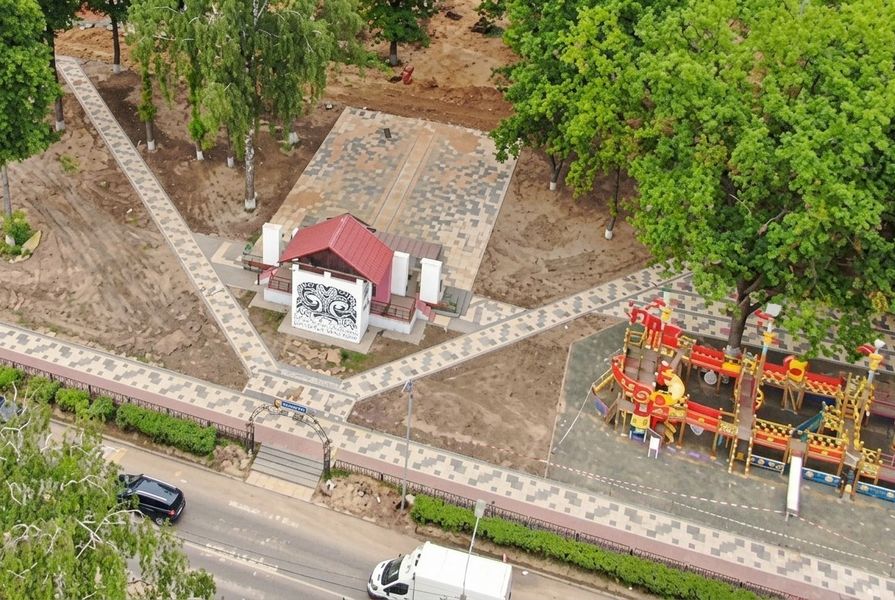

Парк напротив кафе «Колос»

Благоустройство парковой зоны в квадрате улиц Карла Маркса, Минской и Омельянюка практически завершено: объект готов на 95%. Проложены тротуарные дорожки, установлено освещение и выполнено благоустройство.

Необходимо лишь установить памятный знак воинам-интернационалистам (проект проходит необходимые процедуры согласования и утверждения) и малые архитектурные формы.

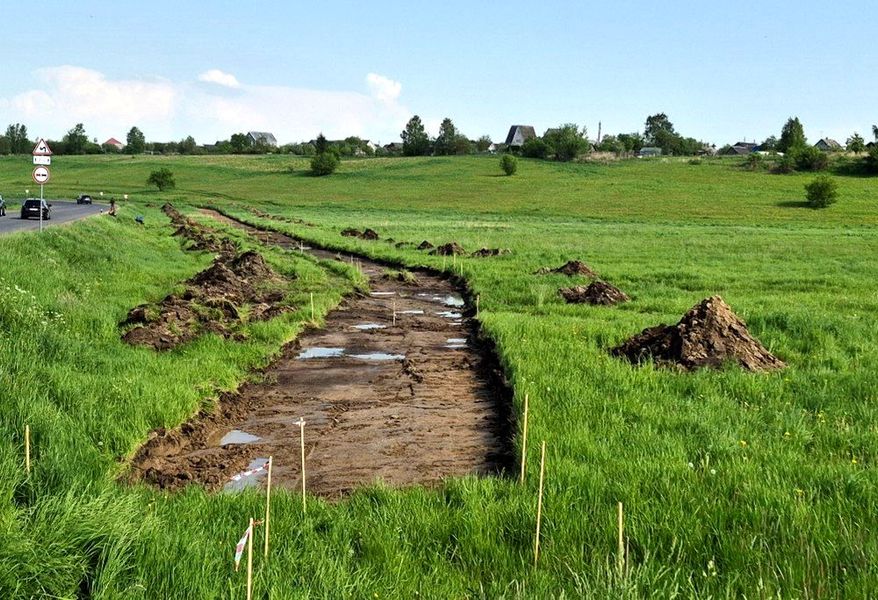

Велодорожки

До 1 августа подрядная организация Дзержинское ПМС сделает велопешеходную дорожку протяженностью 1700 погонных метров в асфальтовом исполнении, которая соединит микрорайоны Радужный и Родники. На данный момент снят плодородный слой на выделенном участке, ведутся дальнейшие работы по установкам борта.

Готовность велопешеходной дорожки вблизи автодороги Дзержинск – Ляховичи – Плоское (от города – в сторону СЦ «Веста») составляет 28%. Работы здесь выполняет «Минскоблдорстрой». На определенных участках уже смонтированы опоры освещения со светильниками, где-то еще ведется укладка тротуарной плитки. Срок окончания строительства – 1 августа. Работы ведутся параллельно с проектированием.

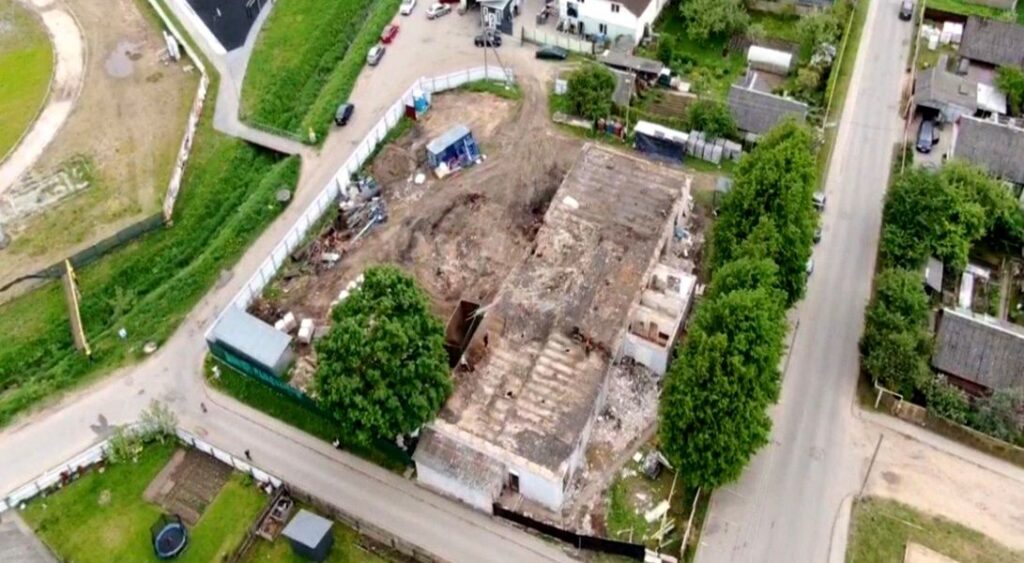

Баня

В связи с необходимостью дополнительного обследования работы по реконструкции городской бани в Дзержинске были временно приостановлены. Тем не менее необходимый объем по демонтажу выполнен. В ближайшие дни будет результат обследования, после чего примут необходимые решения (в том числе инженерно-конструкторские) по продолжению реконструкции.

Улично-дорожная сеть

Улицы Дзержинска хорошеют на глазах. Уже сделано 13% укладки чернового слоя по асфальтированию 1-й Ленинской, а в целом по городу выполнены работы на более половины улиц, которые входят непосредственно в план текущего ремонта улично-дорожной сети. Обновлено порядка 30% запланированных тротуаров. И эти цифры изменяются практически каждый день – работы ведутся с раннего утра до позднего вечера.

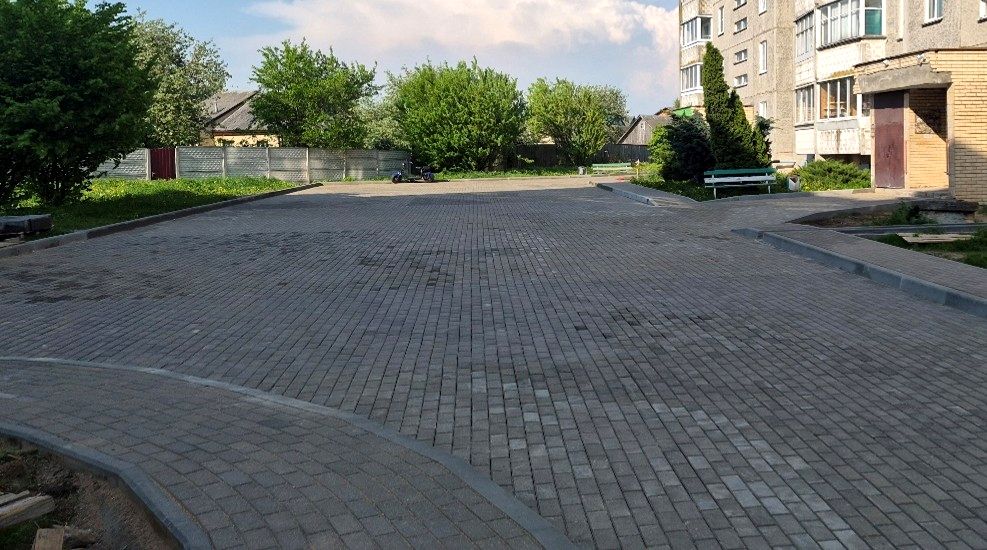

Придомовые территории

При ремонте этих локаций используется вторичная плитка, которая демонтируется с центральных улиц Дзержинска. На сегодня выполнено 55% от всего объема работ, завершить благоустройство придомовых территорий (в плане ремонта их 9) намерены до 31 июля.

Улица Набережная

Этот участок вблизи городского стадиона будет входить в спортивно-рекреационную зону. На территории произведена предварительная очистка бетонных плит. Рассматривается вопрос о нанесении графических изображений, для того чтобы эти серые плиты выглядели более презентабельно. В районе улицы Набережной планируются асфальтирование, оборудование парковок и пешеходных зон.
