Узнали, что удалось сделать районному водоканалу за полугодие

Узнали, что удалось сделать районному водоканалу за полугодие

Директор «Водоканала Дзержинского района» Александр ЖИГАЛИН подвел итоги шести месяцев работы предприятия. Среди главных результатов – километры отремонтированных сетей, своя лаборатория и первые шаги к умным сетям. Рассказываем обо всем по порядку.

Станции очистки

В 2025 году предприятием было запланировано строительство одной станции обезжелезивания в деревне Гореновке. Станция уже введена в эксплуатацию и обслуживает три населенных пункта – Гореновку, Дежки и Жаки.

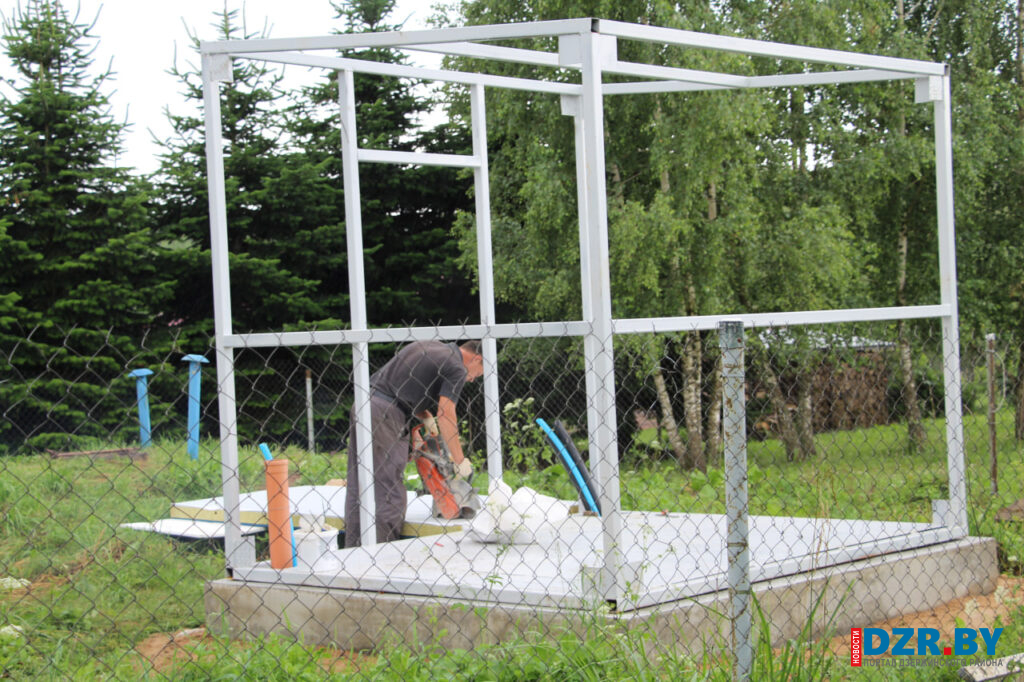

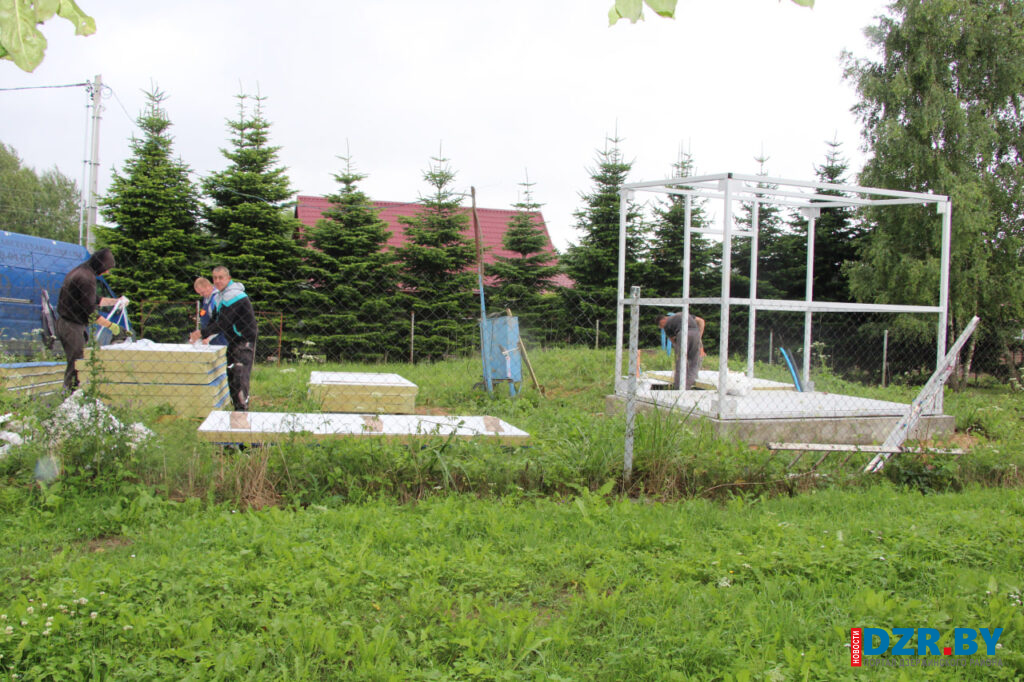

Также поставлена задача собственными силами предприятия построить 14 мини-станций очистки воды. На сегодняшний день уже введены в эксплуатацию 10: в деревнях Карачуны, Рудня, Мошница, Магалевщина, Старина, Дуброва, Довнары, Каверляны, Поусье и Мельковичи.

В августе будет закрыт весь годовой план по строительству станций обезжелезивания в районе

– В данный момент идут строительно-монтажные работы на мини-станциях в деревнях Павлюти, Калинино и Пионино. Их планируем ввести в эксплуатацию до 31 июля. Останется одна мини-станция в деревне Падеричи, которая будет построена и введена в эксплуатацию в августе текущего года, – рассказал директор водоканала.

Перекладка сетей

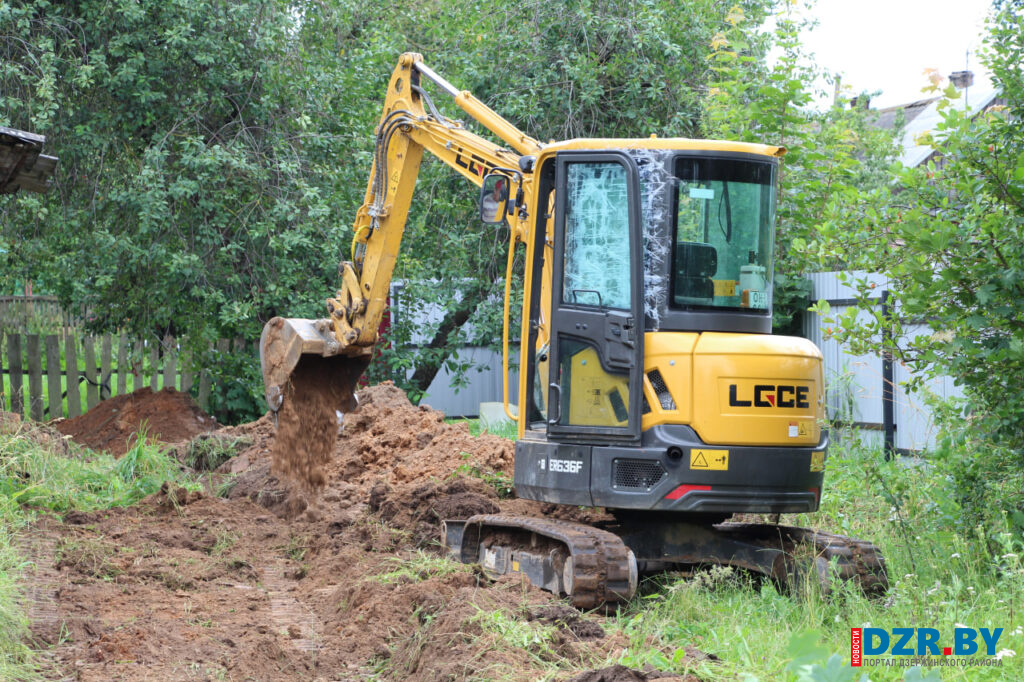

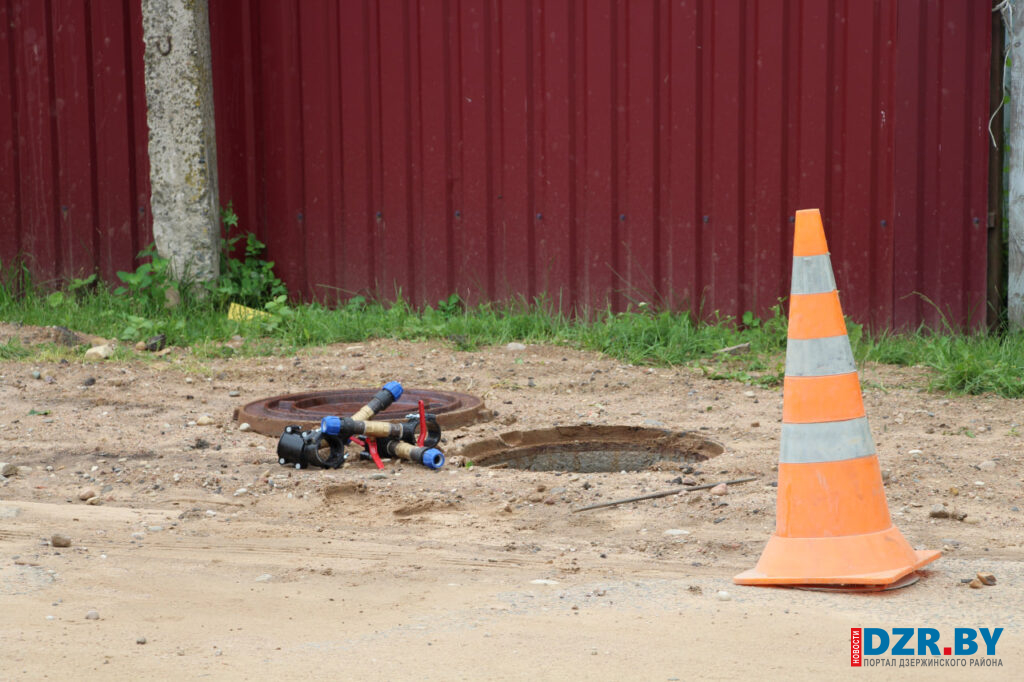

В плане на год поставлена задача переложить и заменить 6,2 км сетей водоснабжения и водоотведения.

«Сегодня уже заменено 5 км сетей»

– Выполнены работы в Дзержинске по ул. Кирова – это 1,234 км, и по ул. Восточная и Зеленая – 1,316 км. На завершающей стадии капитальный ремонт сетей в Фаниполе на ул. Заводской и Железнодорожной – участок в 590 метров. Там были свои сложности, так как это последняя закольцовка, проходящая под железной дорогой. На днях с объекта уходим, – подчеркнул  Александр Жигалин.

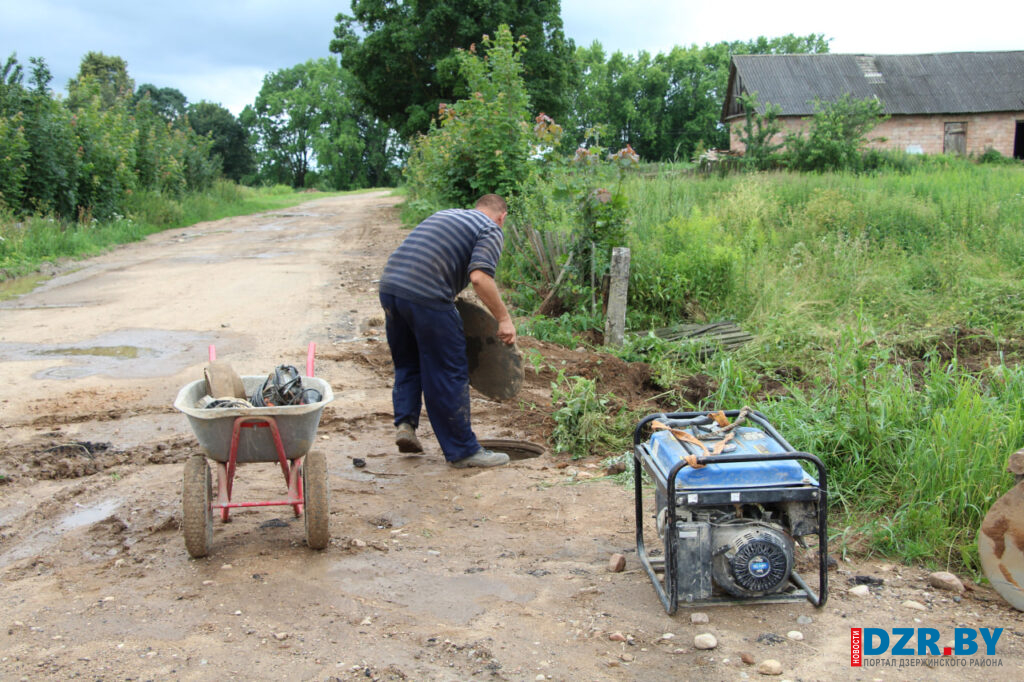

Что касается капитального ремонта  сетей водоснабжения,  работы выполнены и сейчас ведутся переврезки в д. Шикотовичи. Здесь подлежало капитальному ремонту 1,880 км сетей центрального водоснабжения. Также в рамках текущего ремонта отремонтировано 200 м сетей водоснабжения.

Канализация

В плане на текущий год обозначен капитальный ремонт 3,38 км сетей водоотведения.

– Уже отремонтировано 1,64 км. В рамках текущего ремонта – еще 440 м сетей в Даниловичах и Скирмантово, – отметил директор. – Проведен капитальный ремонт 1,2 км напорной канализации п. Энергетиков. В этом населенном пункте работы продолжаются. Закупили следующие 600 м сетей и переложим их в июле. Протяженность капитального ремонта сетей в п. Энергетиков составляет 3,37 км. До конца года планируем все работы завершить. Также в этом населенном пункте проведен ремонт полей фильтрации.

Предприятием построены в этом году новые сети канализации в Дзержинске по ул. Островского, а также сети канализации и водоснабжения к новой застройке многоквартирных домов в Фаниполе на субподряде у СУ №202.

Обновление автопарка

Особое внимание уделяется модернизации технопарка предприятия. В этом году в лизинг запланировано приобрести новые спецавтомобили.

– В августе нам придет самосвал. В сентябре-октябре обновим специализированную технику – бочки. На декабрь запланирована поставка полноприводного автомобиля для аварийной бригады Дзержинска, – уточняет  Александр Жигалин.

Очистные сооружения

Уже утвержден проект реконструкции очистных сооружений Дзержинска в деревне Безоднице. В мае водоканалом приобретены и поступили на склад материалы для реконструкции блока механической очистки очистных сооружений.

– На данный момент проводим процедуру закупки по выполнению строительно-монтажных работ, которые будут включать ремонт самого здания и монтаж оборудования мехочистки, – рассказал директор.

В этом году были переданы на баланс предприятия очистные сооружения Фаниполя, на которых уже дополнительно в этом году за деньги водоканала произведена диспетчеризация объекта.

– Сегодня на диспетчерском пункте Дзержинска мы видим работу очистных сооружений Фаниполя. Можем контролировать все процессы удаленно, без выезда специалистов на место. А также мгновенно реагировать на возникающие сбои в работе, – особо подчеркнул Александр Жигалин.

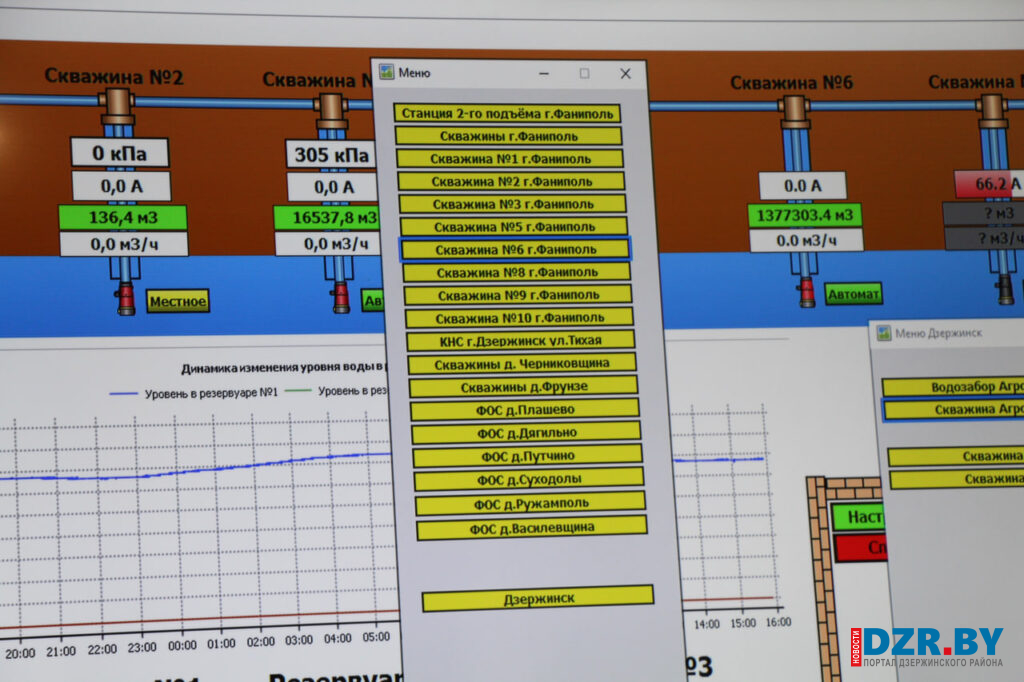

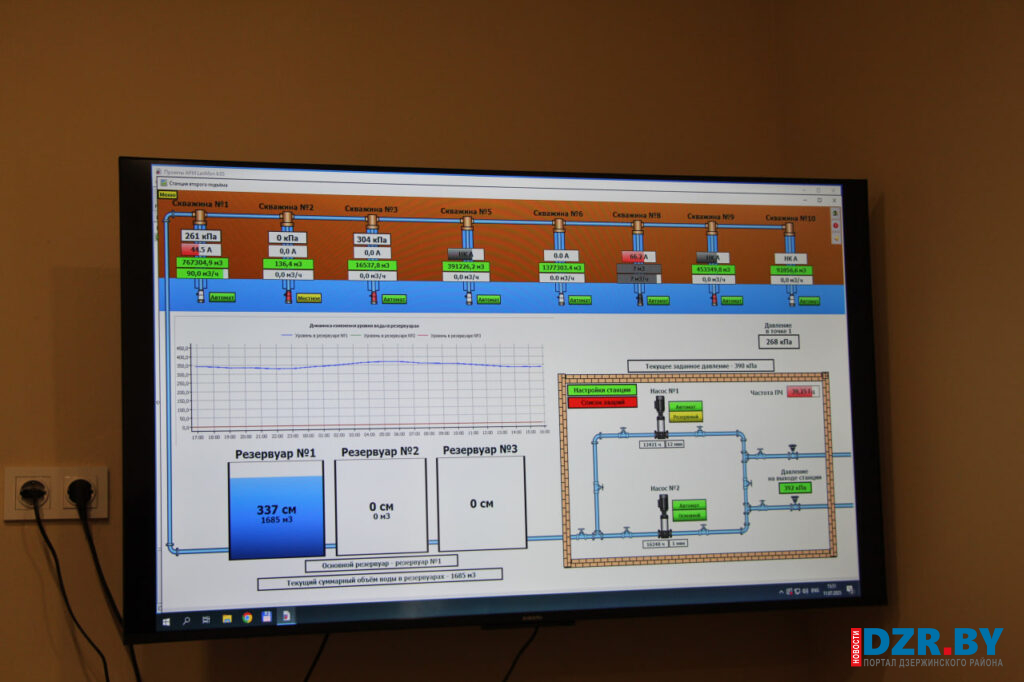

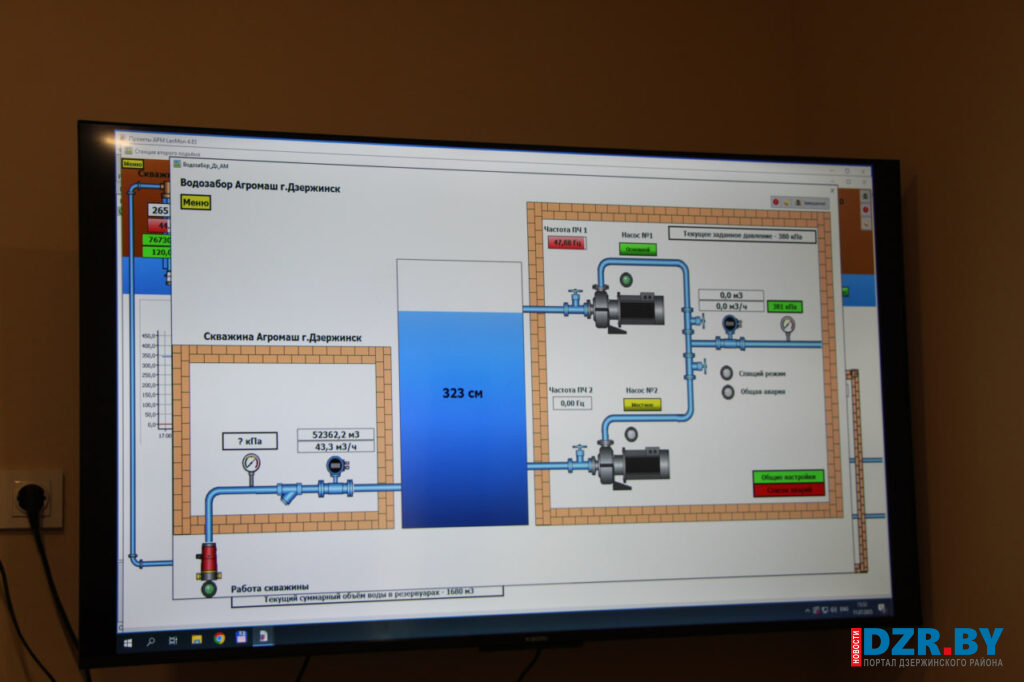

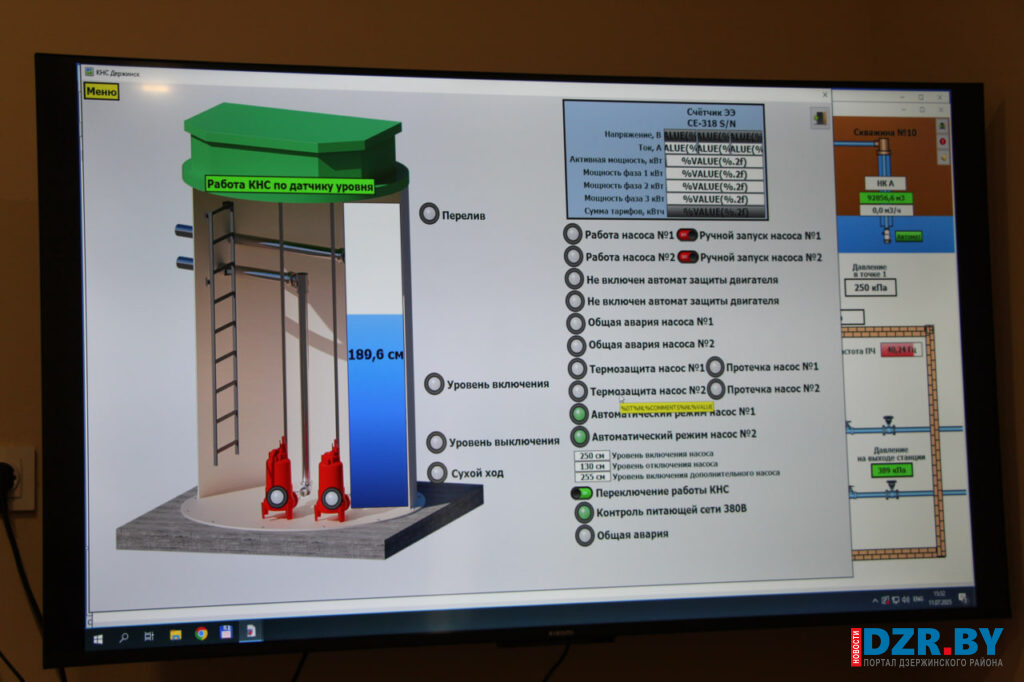

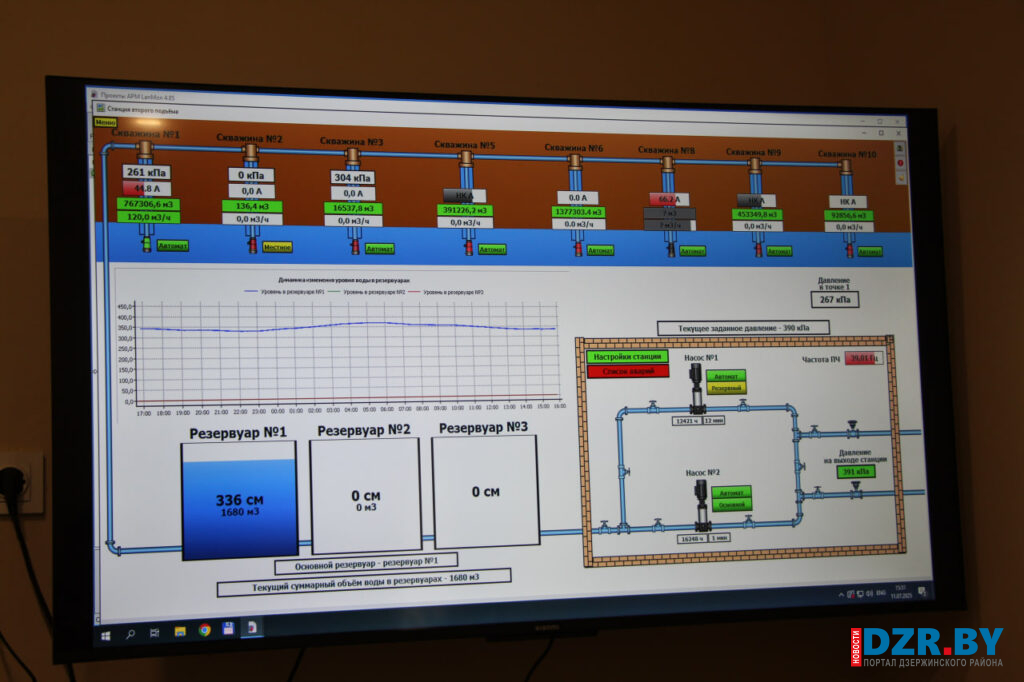

«Предприятием ведутся работы по диспетчеризации всех объектов водоснабжения и водоотведения в районе»

На части объектов водоканала уже установлена диспетчеризация, которая позволяет контролировать и оперативно регулировать работу сетей в режиме онлайн

Своя лаборатория

Особая гордость водоканала –собственная аттестованная лаборатория по контролю качества водоснабжения и стоков в районе.

– Теперь на законных основаниях можем проводить собственные исследования без привлечения сторонних организаций. Сейчас особое внимание к стокам. Составлен план-график и ведется работа по их контролю на соответствие, – продолжает директор.

Новые объекты

Расширяется перечень населенных пунктов, где местные сети полностью перейдут на баланс «Водоканала Дзержинского района». Одни из таких – в аг. Боровое.

– Тут сложилась особая ситуация. Сети уже были на балансе нашего предприятия, а скважина – у сельхозорганизации. Поэтому заключать договоры на водоснабжение с жителями агрогородка мы не могли. Сегодня на завершающей стадии строительство скважины и станции обезжелезивания, заказчиком которого выступает УКС Дзержинского района. После завершения работ они будут переданы нам, – сообщил Александр Жигалин.

Еще один населенный пункт – аг. Фрунзе. УКС, как заказчик, здесь провел капитальный ремонт сетей и построил скважину. Этот объект будет также передан водоканалу.

– Тогда сразу заключим с населением договоры. На данных объектах также предусмотрено строительство станций обезжелезивания, – рассказал директор. – Кроме того, УКСом сейчас строится станция обезжелезивания в д. Красная Горка, которая после ввода в эксплуатацию будет передана на баланс водоканала.

Прошли госэкспертизу проекты по перекладке центральных сетей водоснабжения в Дзержинске. Это 6 км по ул. 1-й и 2-й Ленинской, с нормативным сроком строительства 8 месяцев. Также есть проект по капитальному ремонту 5 км сетей водоснабжения по ул. Островского и два проекта на 510 м водоснабжения и 600 м водоотведения по ул. Коммунистической. На этих улицах находятся центральные водопроводы, которые были построены еще в 1961 году и уже выработали свой нормативный срок. К их перекладке приступят, как только решится вопрос с финансированием.

Торговый дом "Лагуна"
Лента новостей
Загрузить ещё
Информационное агентство «Минская правда»
ул. Б. Хмельницкого, д. 10А Минск Республика Беларусь 220013
Phone: +375 (44) 551-02-59 Phone: +375 (17) 311-16-59
